Příběh jedné dřevostavby (2. díl): Jak dlouho trvá hrubá stavba domu?

V minulém díle jsme vám popsali, co vůbec předcházelo začátku realizace snu majitelů. Tentokrát už se podíváme na to, jak probíhala stavba základové desky a hrubá stavba domu. A dojde i na jedno nemilé překvapení, kterému museli čelit. Pojďte načerpat inspiraci pro váš vlastní rodinný dům. Čtete druhý díl série Příběh jedné dřevostavby, kde vás majitelka Veronika Š. provádí jejich cestou od touhy po vlastním domě až po namontování poslední žárovky.

Stavba základové desky a hrubá stavba domu

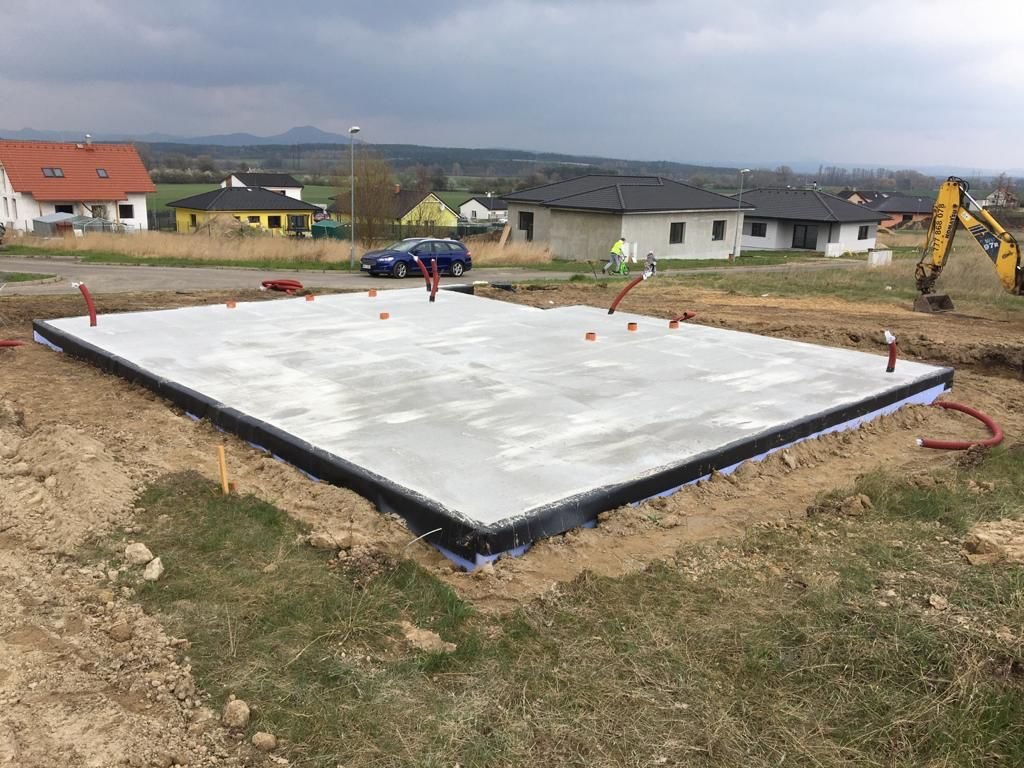

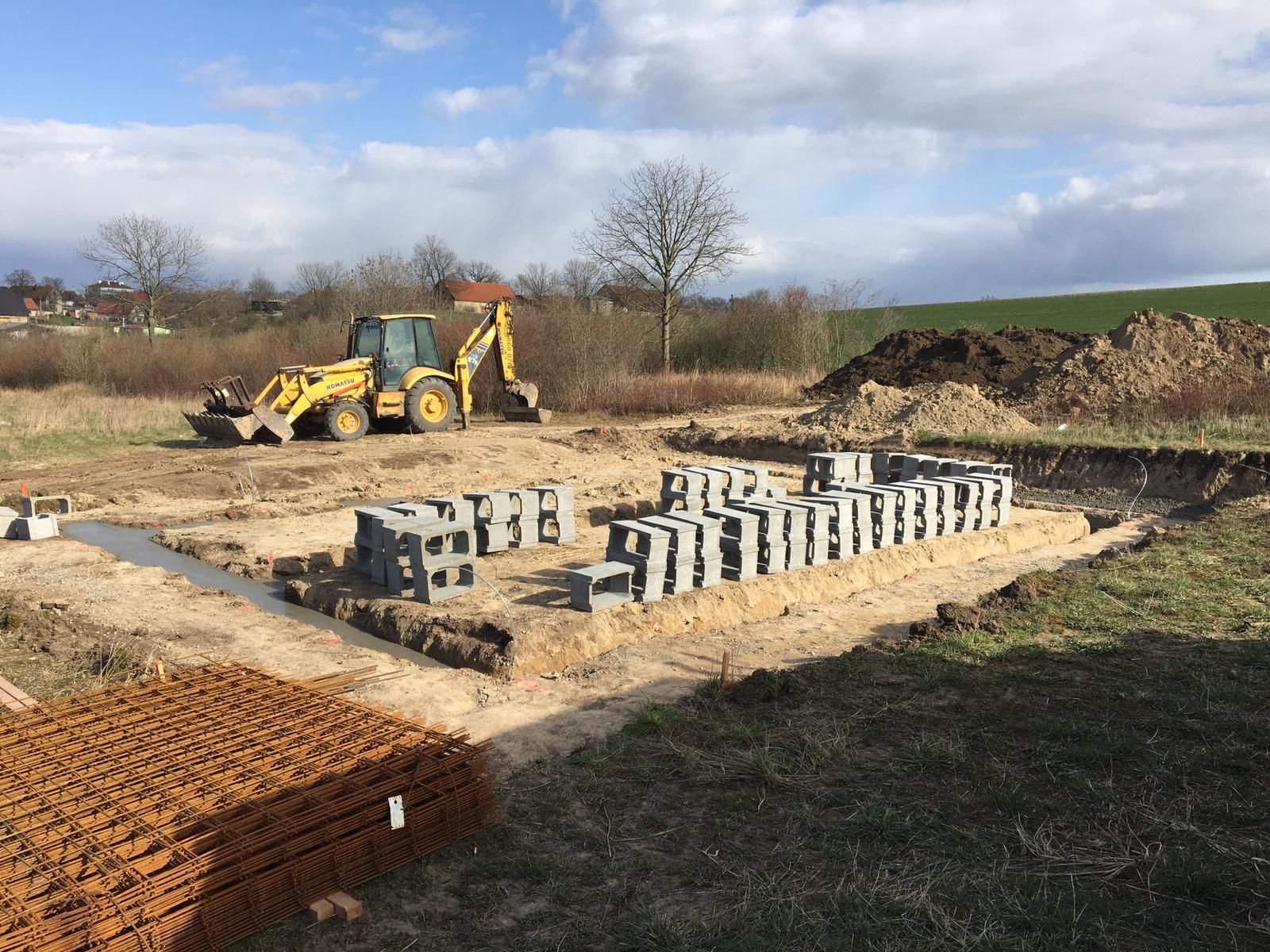

Úterý 6. 4. 2021 – ten den poprvé bagr hrábnul na pozemku a náš sen se začal konečně zhmotňovat. V prvním dni byl upraven terén pro základovku, hned další den začali pánové kopat základové pásy. Když jsme se na pozemek přijeli podívat o další dva dny později, byly už pásy zalité betonem a 13. 4. se už mohlo začít se zděním nadzemní části pomocí ztraceného bednění, obložení polystyrenem a natažení fólie (znalci omluví můj hodně laický pohled na stavbu). Souběžně se základovkou se realizovaly i domovní části přípojek (elektřina a vodovod a kanalizace včetně vodoměrné šachty a revizní šachty). 19. 4. už byla základová deska vylita betonem. Po 14 dnech od kopnutí tak byla základová deska včetně přípojek hotová.
Tady jsme zažili první a naštěstí poslední nemilé překvapení, kdy jsme zjistili, že otvory na okna v horním patře na obou stranách jsou zrcadlově otočené. Bohužel se stala chyba, kdy pan projektant to takto chybně v rozporu s projektovou dokumentací zadal do výroby. Ještě ten den se přijel osobně podívat a omluvit hlavní stavbyvedoucí a navrhl nám další postup. Inkriminované díly se nechaly vsazené a na místě se upravily do správné podoby. Postup jsme samozřejmě řešili i s naším stavebním dozorem, který v tomto řešení neviděl problém. Opravu jsme měli slíbenou do deseti dnů a termín splnili. Na celkovou dobu výstavby tento přešlap neměl vliv, protože oprava nebrzdila další práce na stavbě.
S hrubou stavbou domu se začalo hned zkraje května. Na tuhle část stavby jsme se těšili, takže jsme se na stavbu jezdili dívat v každé volné chvíli, třeba i 2x denně. Dům ale rostl opravdu rychle, takže když jsme se 5. 5. přijeli dopoledne na dům podívat, bylo už složené přízemí a když jsme přijeli večer, bylo už hotové i horní patro.

11. 5. se nasazovala v dolním patře okna a zakryla se střecha fólií. Na konci května už střechu pokrývaly tašky, okna byla na svých místech a dům byl kompletně obložen polystyrenem. Kvůli lepšímu zateplení a budoucí instalaci venkovních žaluzií jsme zvolili polystyrenem o šířce 18 cm (EPS 70F). Následovala omítka, po dlouhých debatách a několika změnách jsme nakonec zvolili jeden odstín pro celý dům, konkrétně Weber SE3D. Tehdy už se náš dům velmi pěkně rýsoval a my si uvědomili, že za pár týdnů už se možná fakt budeme stěhovat.

Tento web využívá cookies

Pro chod webu jsou nezbytně aktivovány esenciální soubory cookies. Pro plnohodnotné poskytování služeb, personalizaci reklam a analýzu návštěvnosti jsou však nutné povolit i volitelné cookies. Se souhlasem můžeme také předávat marketingovým platformám některé osobní údaje pro marketingové účely. Kliknutím na následující tlačítko, je zapnete. Zobrazit podrobnosti

Nastavení cookies

Vaše soukromí je důležité. Můžete si vybrat z nastavení cookies níže. Zobrazit podrobnosti
